Выполнение строительно-монтажных работ по объекту «Техническое перевооружение Площадки участка хранения и подачи вспенивающих агентов» Филиала ООО «ПЕНОПЛЭКС СПб» в г.Таганрог по адресу: Ростовская область, г. Таганрог, Поляковское ш., д. 45.

Penopleks SPb 01
Penopleks SPb 02
Penopleks SPb 03
Penopleks SPb 04
Penopleks SPb 05
Penopleks SPb 06
Penopleks SPb 07
Penopleks SPb 08
Penopleks SPb 09
Penopleks SPb 10
Penopleks SPb 11
Penopleks SPb 12
Penopleks SPb 13
Penopleks SPb 14
Penopleks SPb 15
Penopleks SPb 16
Penopleks SPb 17
Penopleks SPb 18

Специалисты компании ООО «ПРОМТЕХМОНТАЖ» выполнили полный комплекс работ по демонтажу существующего оборудования, обустройство новых фундаментов, изготовлению и монтажу металлических конструкций, монтажу проектного оборудования, технологических трубопроводов из легированных и углеродистых сталей, при помощи ручной аргонодуговой сварки (РАД), с последующим проведением неразрушающего контроля стыковых соединений методом радиографического контроля и выдачей заключения о качестве сварного соединения, монтажу кабеле несущих конструкций и кабельной продукции, монтажу приборов КИП и А, сборка шкафного оборудования с программированием и наладкой системы безопасности.

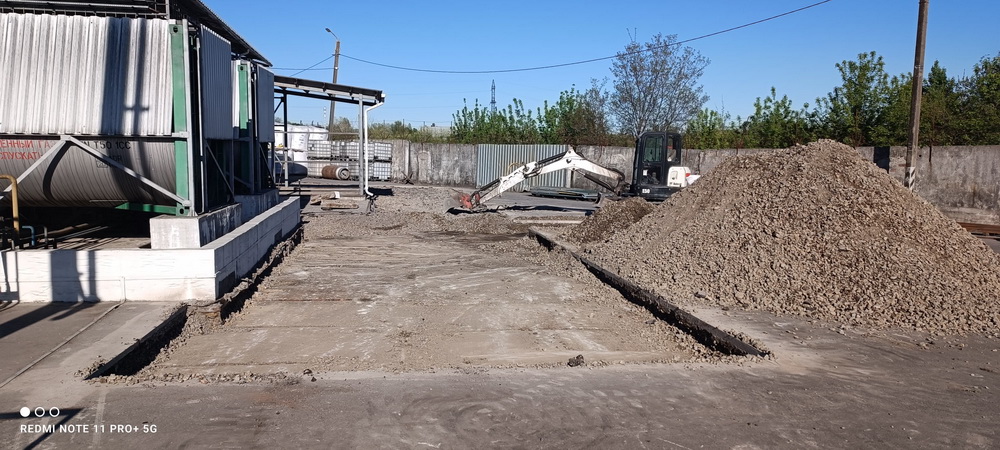

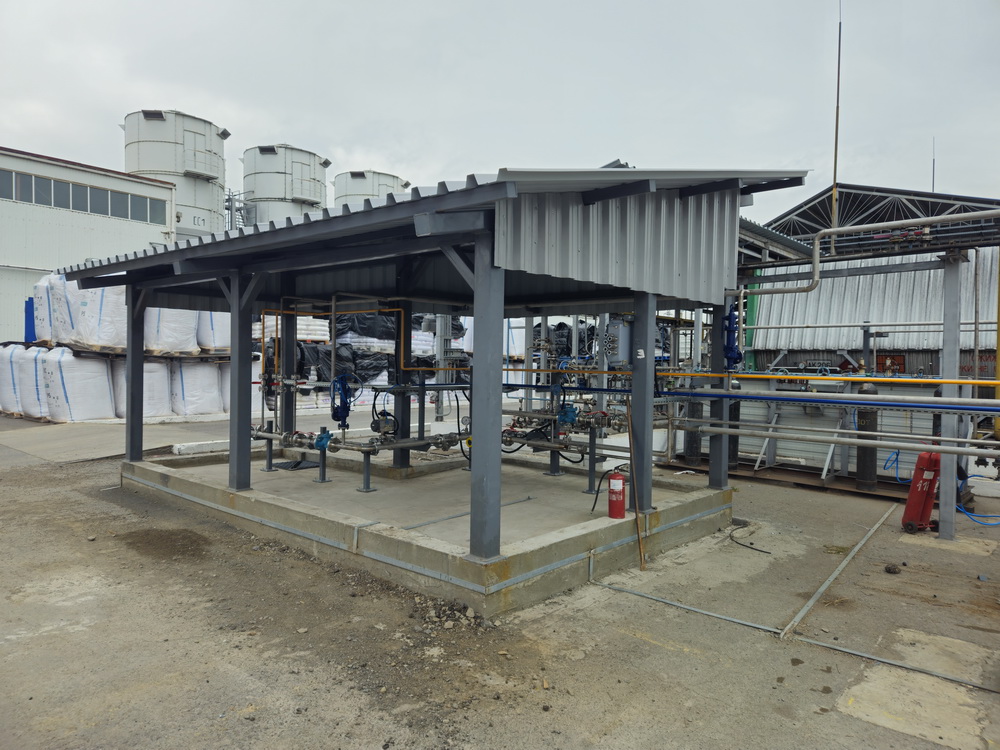

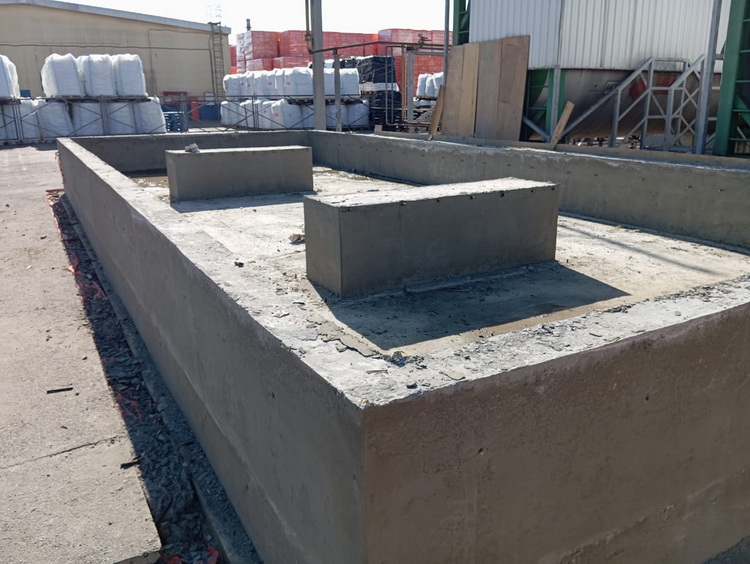

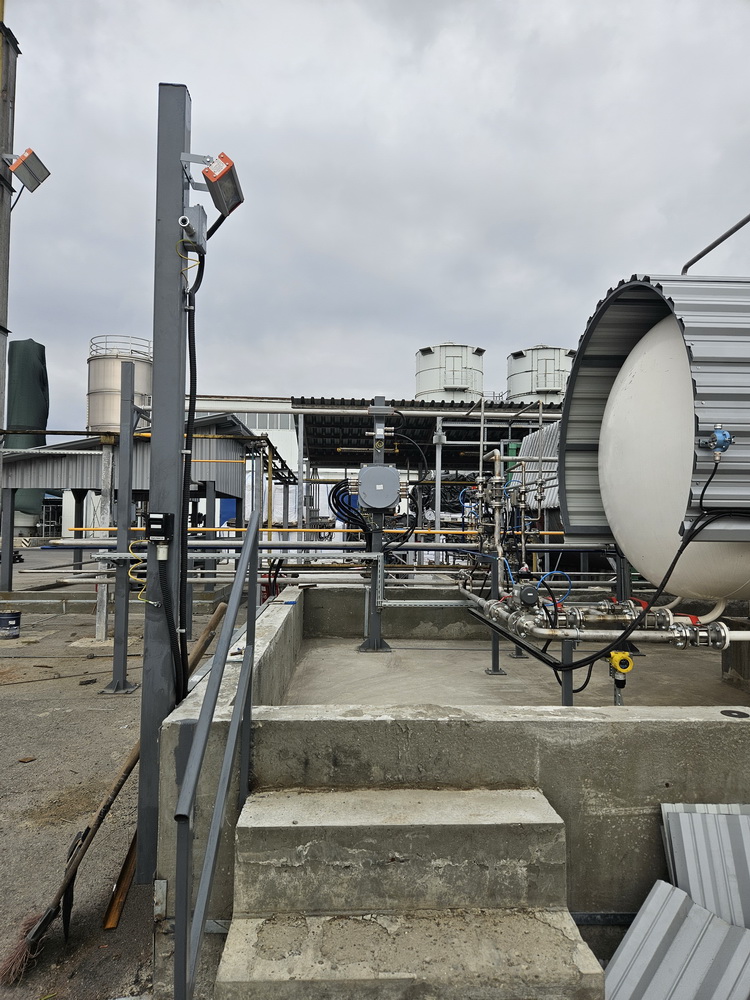

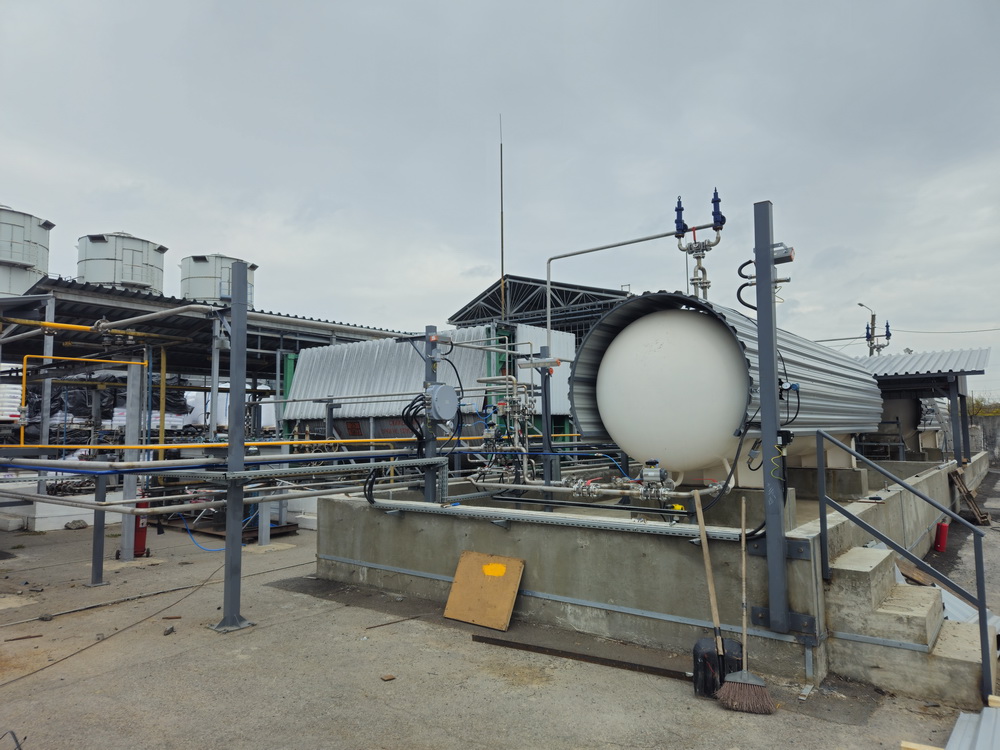

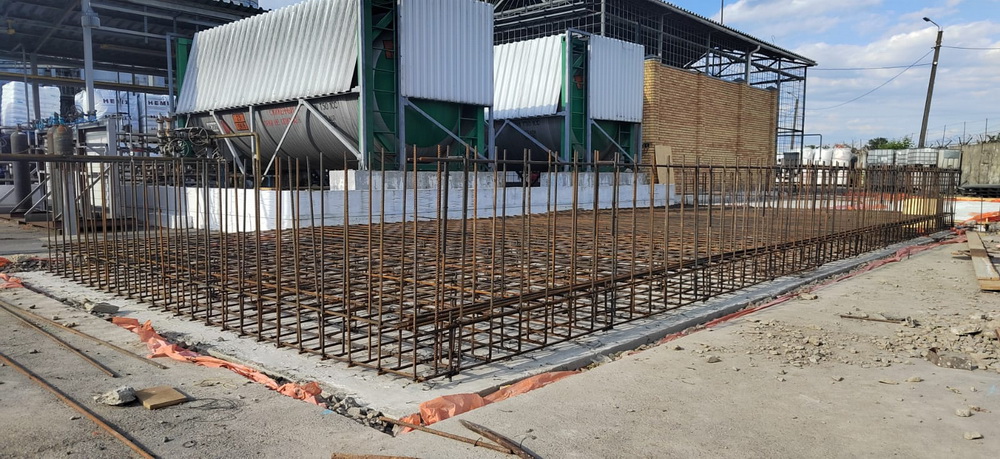

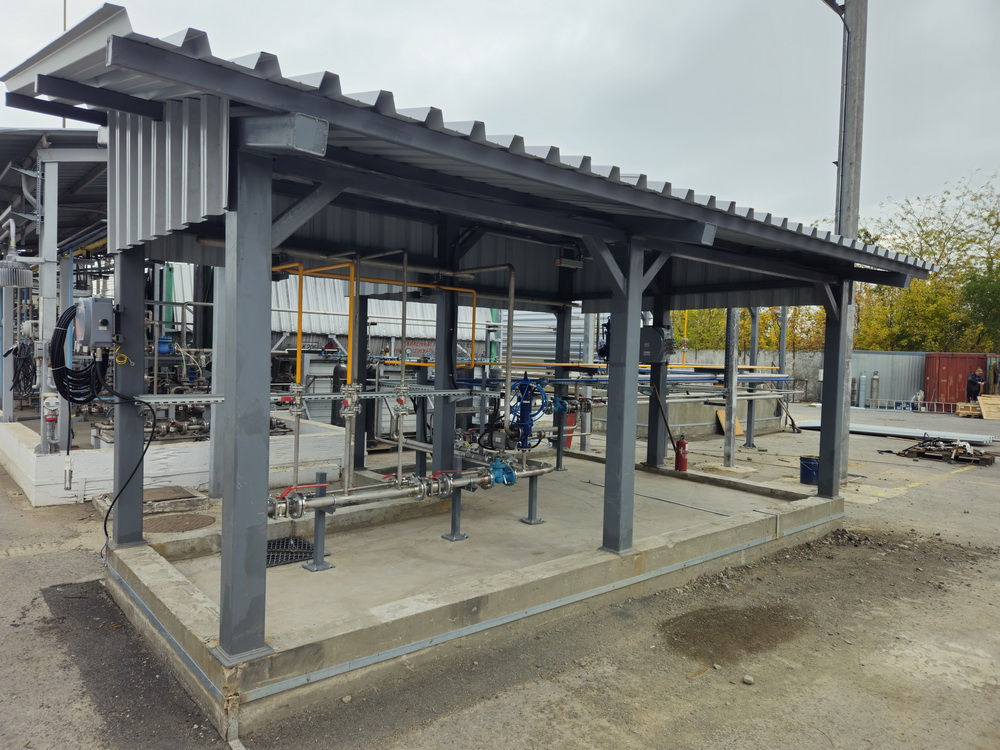

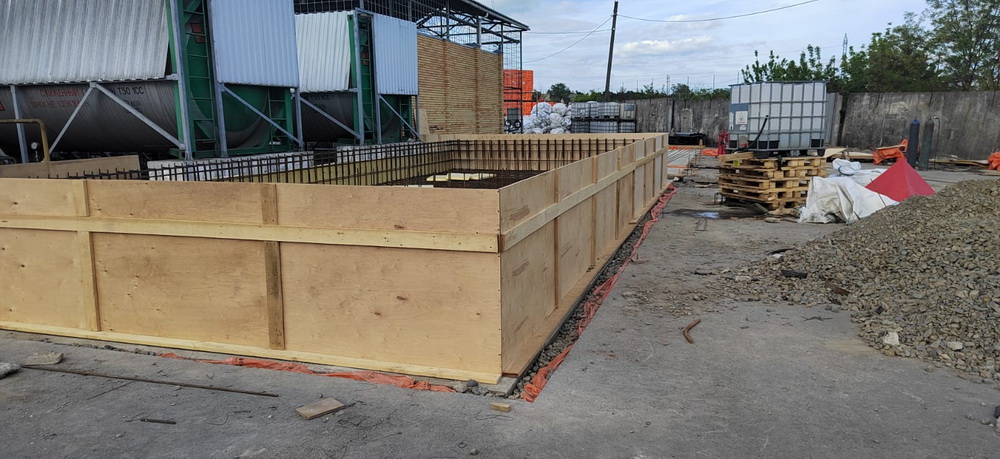

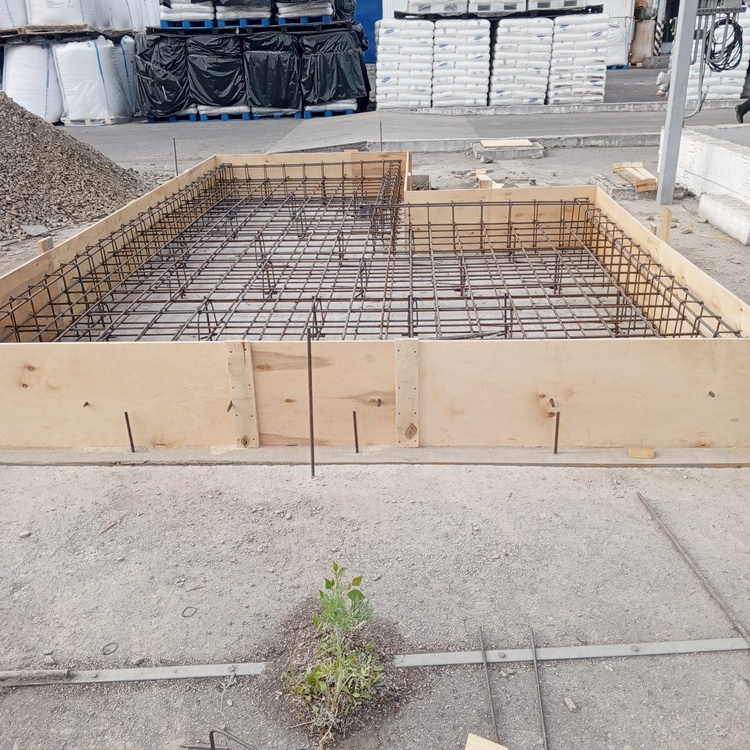

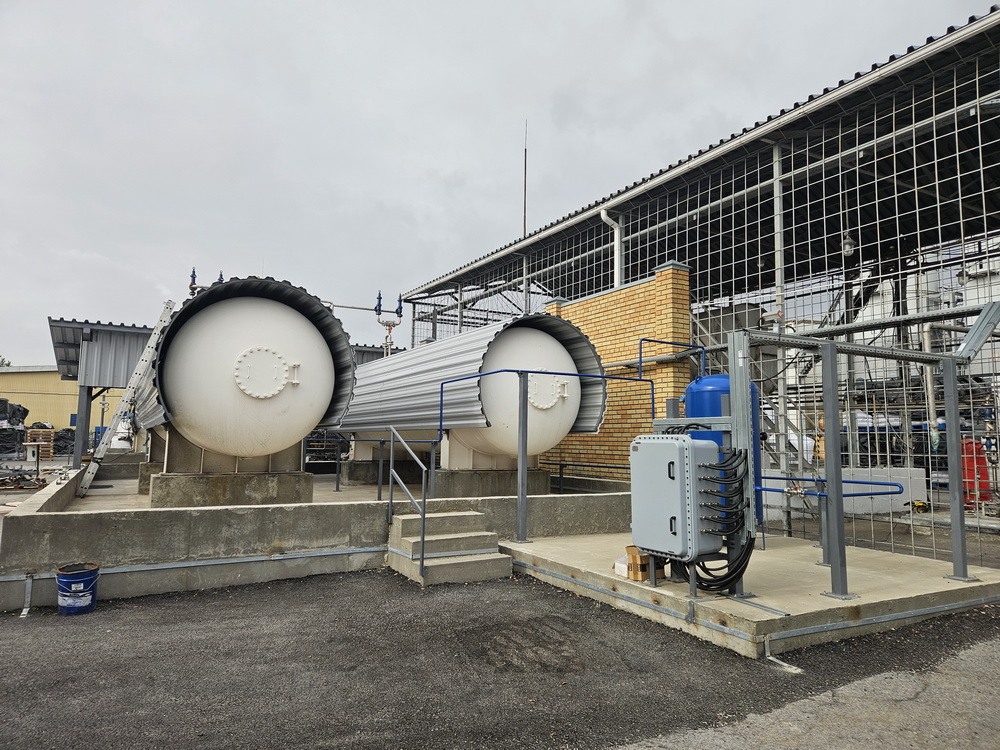

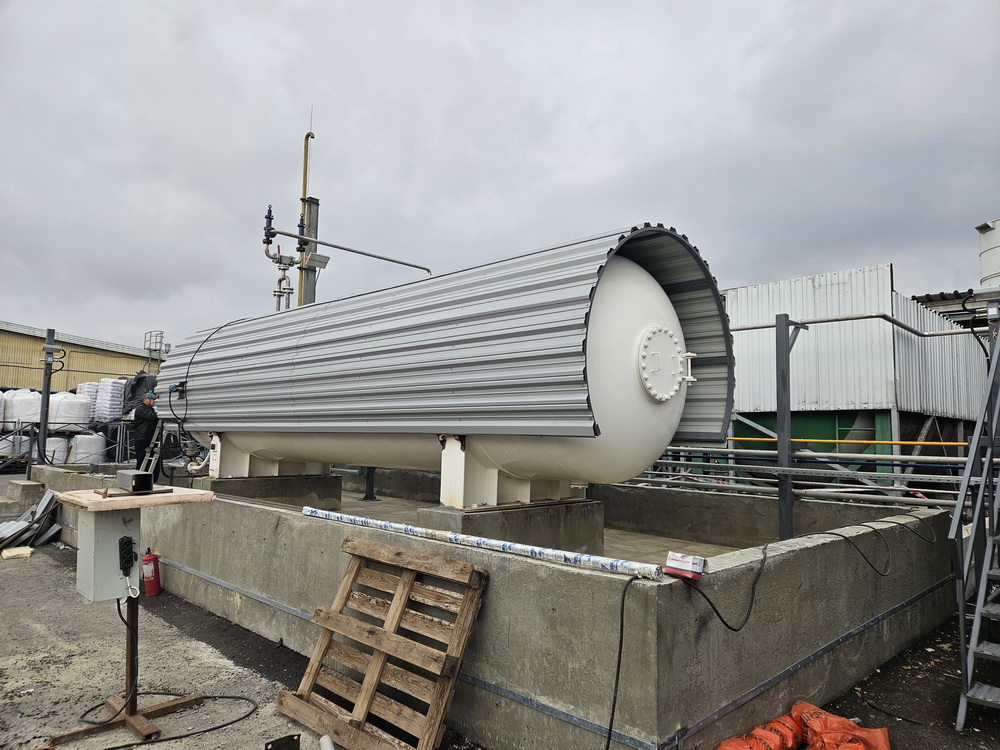

Строительно-монтажные работы выполнялись согласно проектной документации. Работы начались с проведения демонтажа существующего оборудования и металлических конструкций. Следующим этапом производились строительные работы с выемкой грунта, обустройством котлована, монтажом арматуры, монтажом опалубки с последующем бетонированием фундаментов под оборудование. После выполнения работ по обустройству фундамента производился монтаж оборудования в проектное положение с последующей установкой готовых металлических конструкций под трубопроводы, переходной площадки, навесов и защитных козырьков трех резервуаров. После выполнения работ по монтажу оборудования и металлических конструкций приступили к монтажу запорно-регулирующей арматуры и трубопроводов.

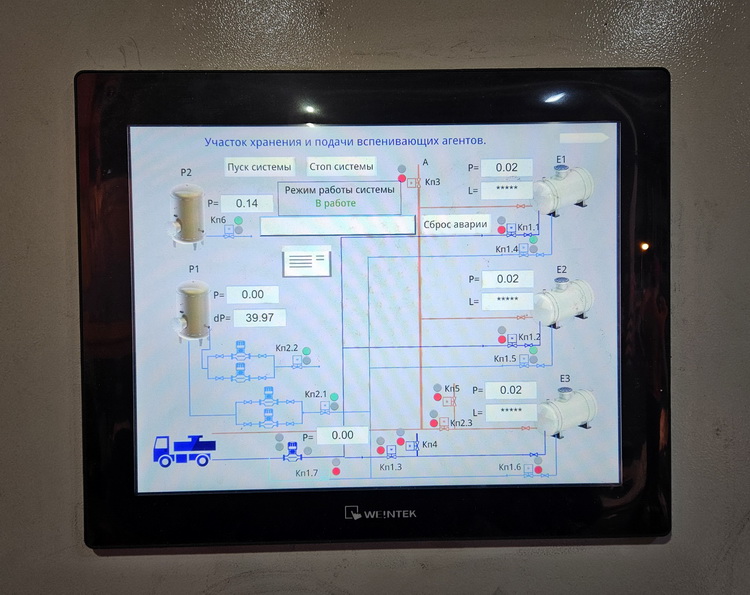

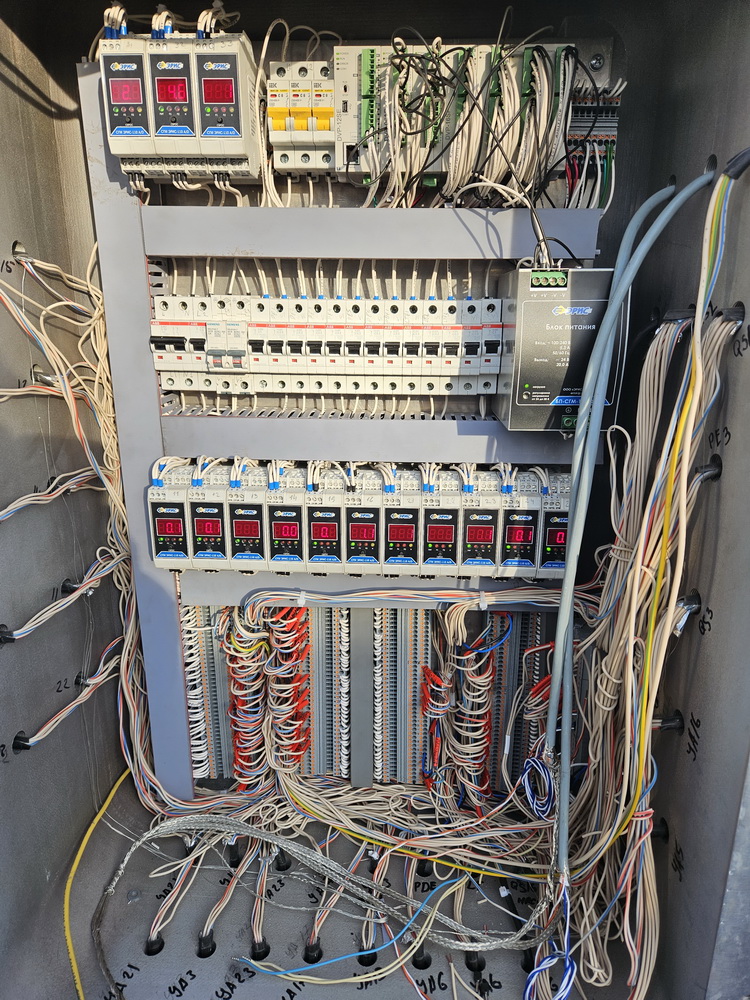

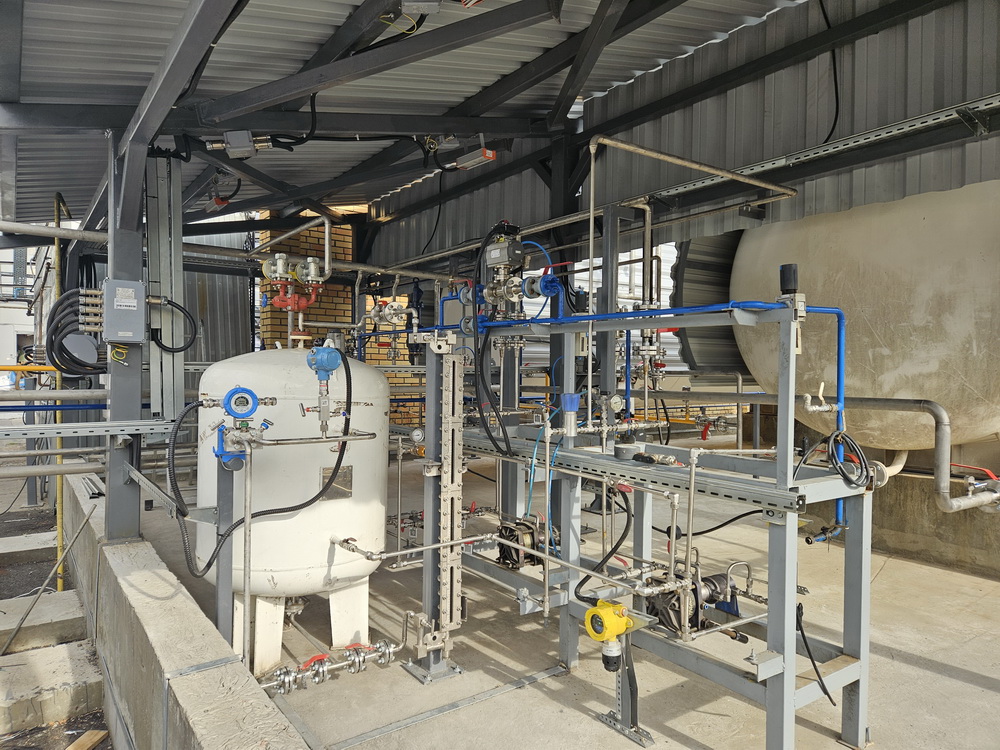

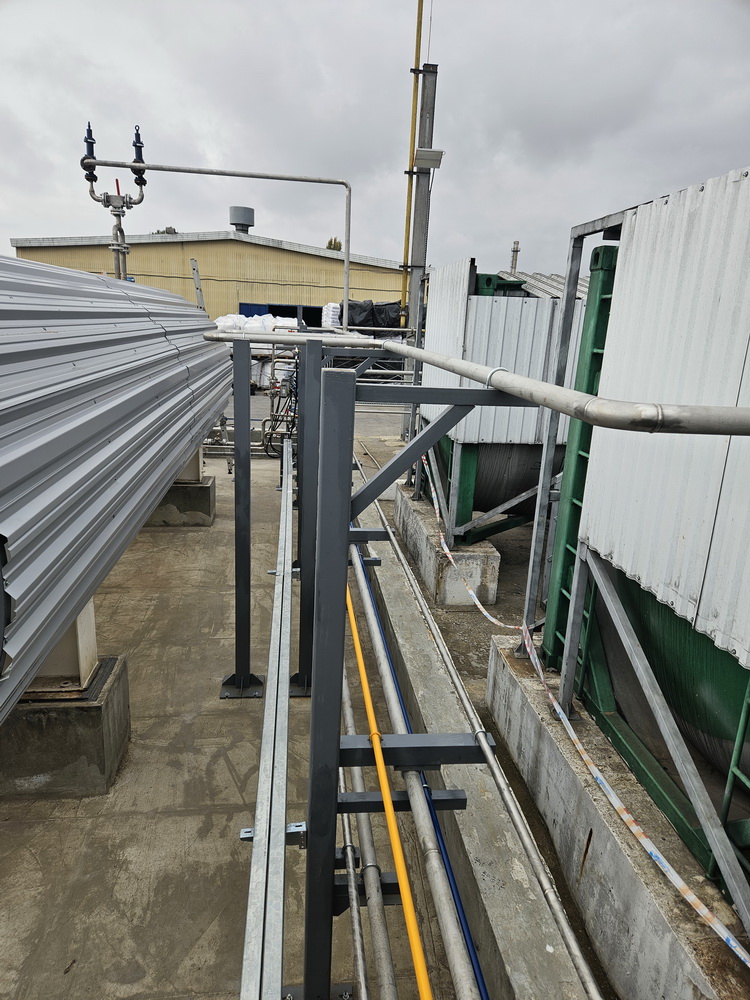

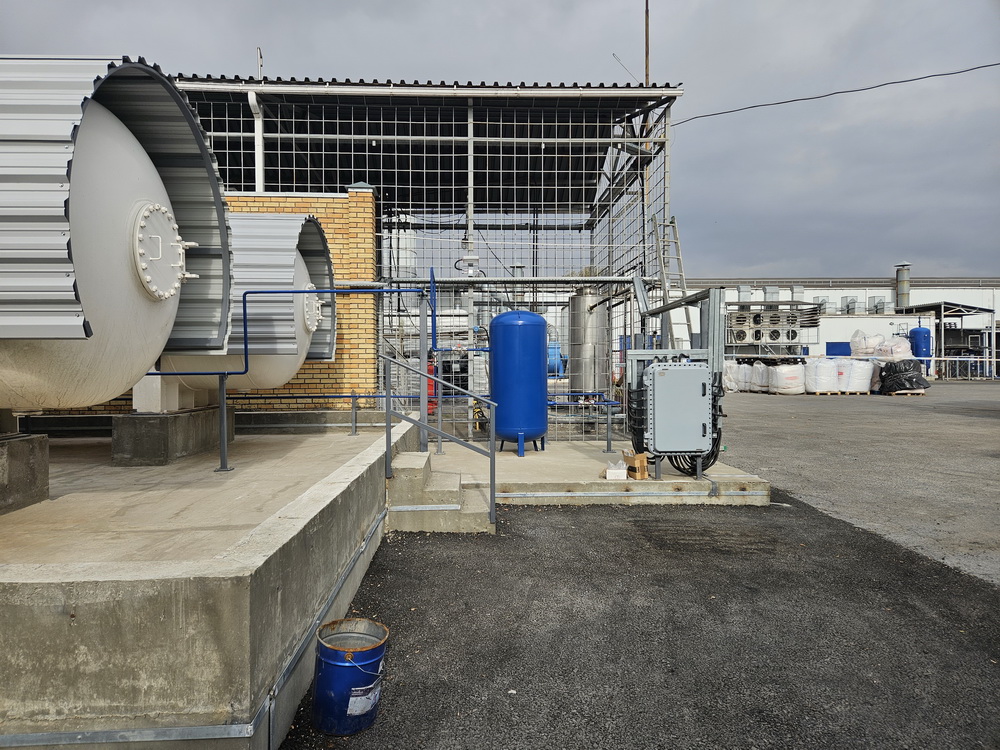

Одновременно с монтажом трубопроводов производились работы по прокладке кабеле несущих конструкций и кабельной продукции, с установкой и подключение приборов КИП и А, сборка шкафного оборудования, программирование работы запорной арматуры, датчиков давления, уровня среды и системы контроля загазованности.

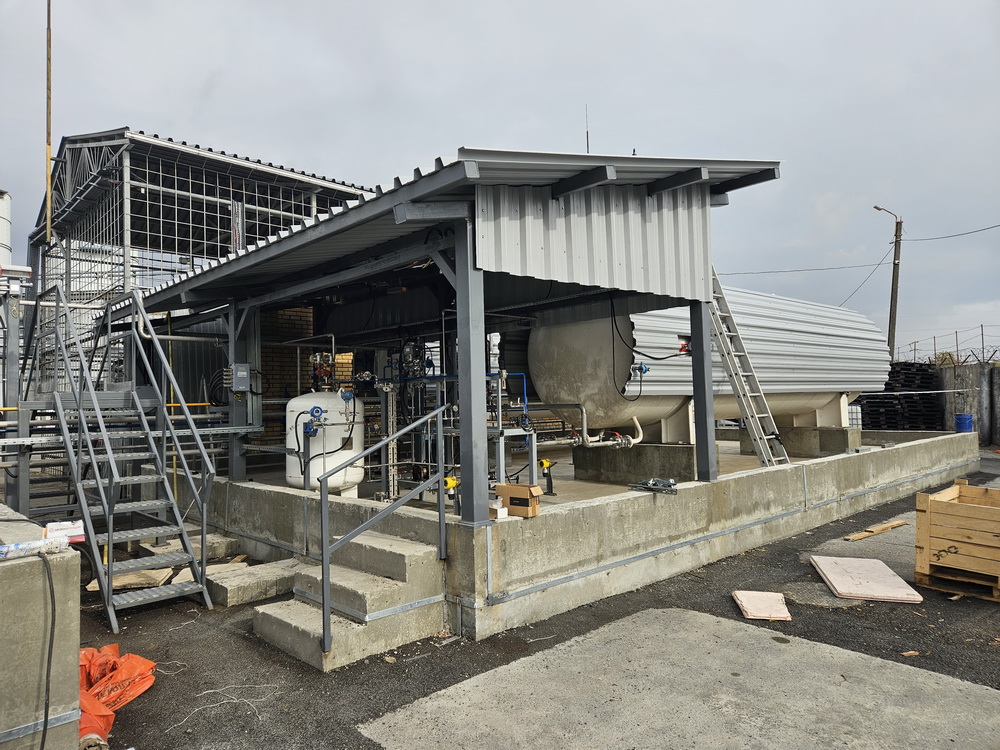

По окончанию выполнения монтажных работ производились пневматические испытания оборудования и трубопроводов с последующем проведением пуско-наладочных работ.
